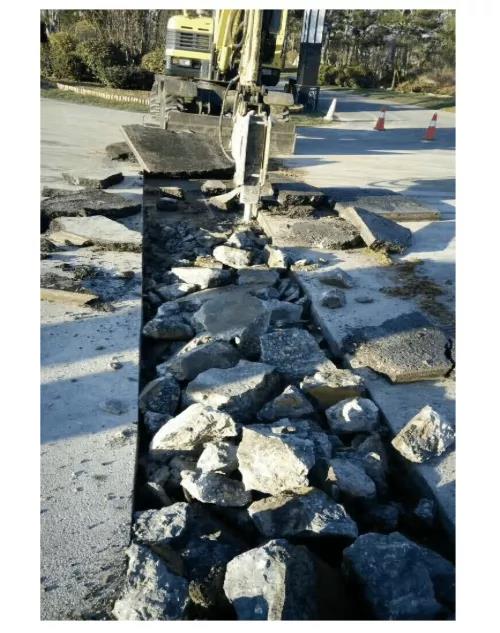

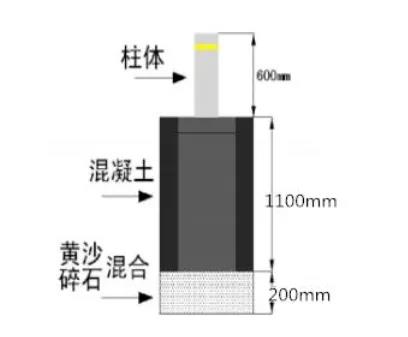

升降柱施工圖紙,快來收藏施工前檢測底下管線: 方法:挖開一個小溝,查看底下是否有線纜,管道。若有則回復路面修改路樁安裝位置;若沒有線、管則可以正常施工。 確定好安裝位置、尺寸之后,開始路面開槽: 安裝調試要求: 1、挖基礎坑洞:根據產品外形尺寸挖基礎坑,基礎坑尺寸、長度、路面實際尺寸、寬度:800mm;深度:1300mm(包含200mm的滲水層) 2、做滲水層:用沙子、碎石子混合后自基坑底部向上墊起200mm滲水層,滲水層鋪平,夯實,防止設備下陷。(如條件具備,可選10mm以下的碎石子,可不使用沙子。)根據地域的不同情況選擇是否做排水。 3、卸下產品外筒找平:用內六角將產品外桶卸下,放到滲水層上,調整外桶水平度,將外桶上表面略高于地平面3-5mm 4、預埋線管:根據外桶表面預留的出線孔位置預埋穿線管,穿線管的直徑根據升降柱的根數確定,一般情況下,每根升降柱需要的線纜規格為3芯4平方信號線,4芯1.5平方線接LED燈,2芯1平方應急線具體使用應根據客戶的需要和配電的不同,應在施工前確定。 5、調試:給設備接通電路,進行上升、下降操作,觀察設備上升、下降情況,調整設備升起高度,檢查設備有無漏油現象。 6、固定設備,進行澆筑:將設備放入坑內,回填適量沙土、石子將設備固定好,然后用C40混凝土緩慢且均勻的進行澆筑,直到與設備上表面水平。(注:在澆筑時一定要將柱體固定,防止挪動錯位使之傾斜) 蒲誠智能,讓檢測更簡單,讓世界更安全! 若想了解更多,可以添加微信:15516596069;亦可關注我們官方微信公眾號(puchengzhineng188),歡迎您的留言! |
